Modernização do STP da UHE Funil é concluída com sucesso: novo ciclo começa em 1º de novembro

Capa Nova Intranet

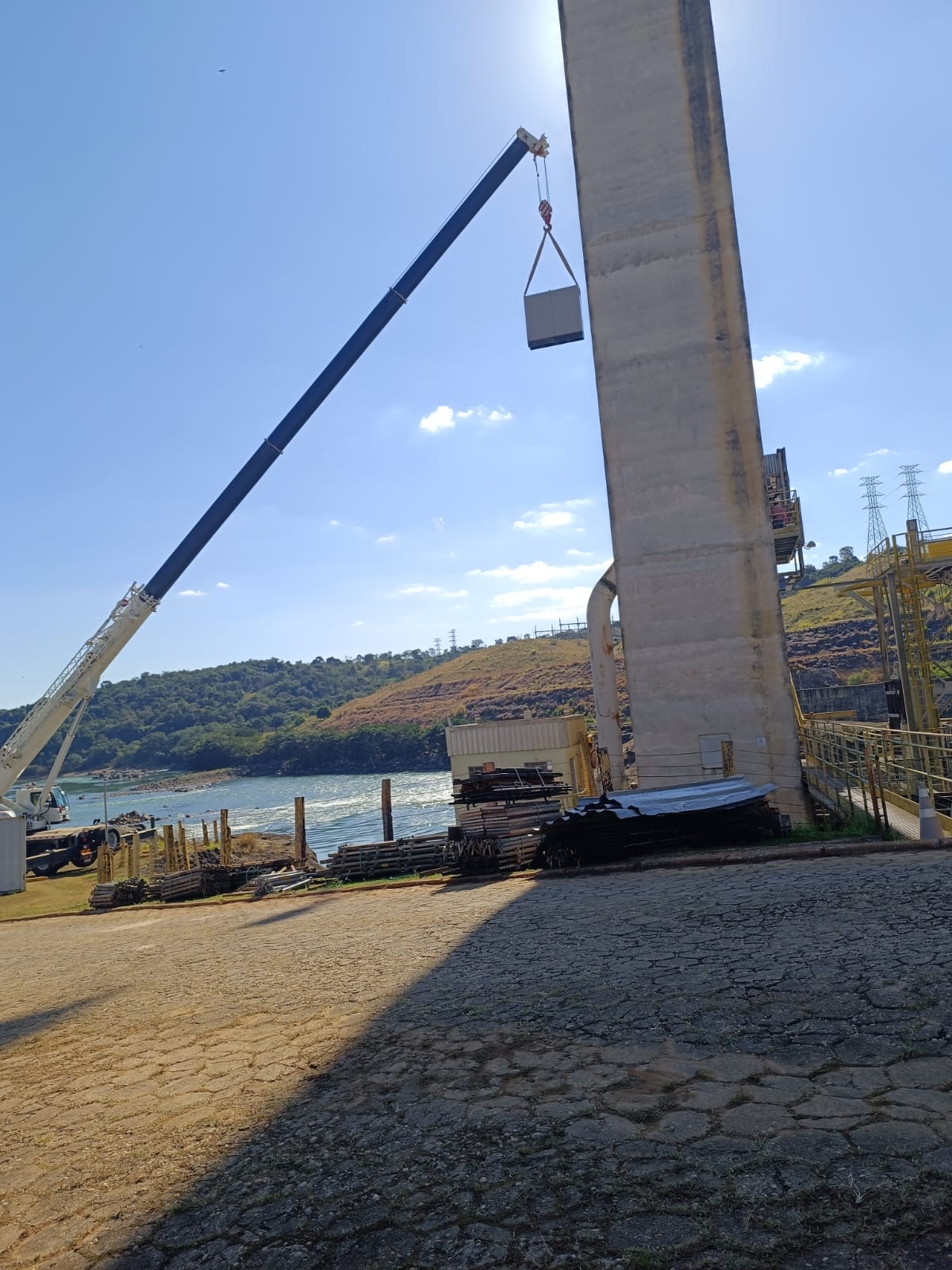

Na quinta-feira, 30 de outubro, a Aliança Energia concluiu a modernização do Sistema de Transposição de Peixes (STP) da UHE Funil, um projeto que representa um marco para a confiabilidade, eficiência e controle ambiental da operação. A entrega operacional foi formalizada na mesma data, após a realização de treinamentos com a equipe de Operação e Manutenção responsável pelo sistema. Está previsto para este sábado, 1º de novembro, o início do novo ciclo de transposição de peixes.

Segundo o Técnico de O&M Eletroeletrônico Elvis da Silva Reis, responsável pela condução do projeto, “a iniciativa teve início em 2024, com o objetivo de substituir equipamentos eletroeletrônicos obsoletos, que apresentavam elevado índice de falhas e já não atendiam plenamente às normas e padrões técnicos vigentes.”

A modernização marca um salto tecnológico que consolida a atuação pautada pela sustentabilidade, pela segurança e pela excelência operacional.

Esse trabalho foi fruto da integração entre as áreas de Operação & Manutenção, Engenharias e Meio Ambiente, conduzido de forma segura e colaborativa. Essa união reflete os valores da empresa: a vida em primeiro lugar, responsabilidade socioambiental e busca contínua pela excelência.

Entre as principais melhorias implantadas, destacam-se:

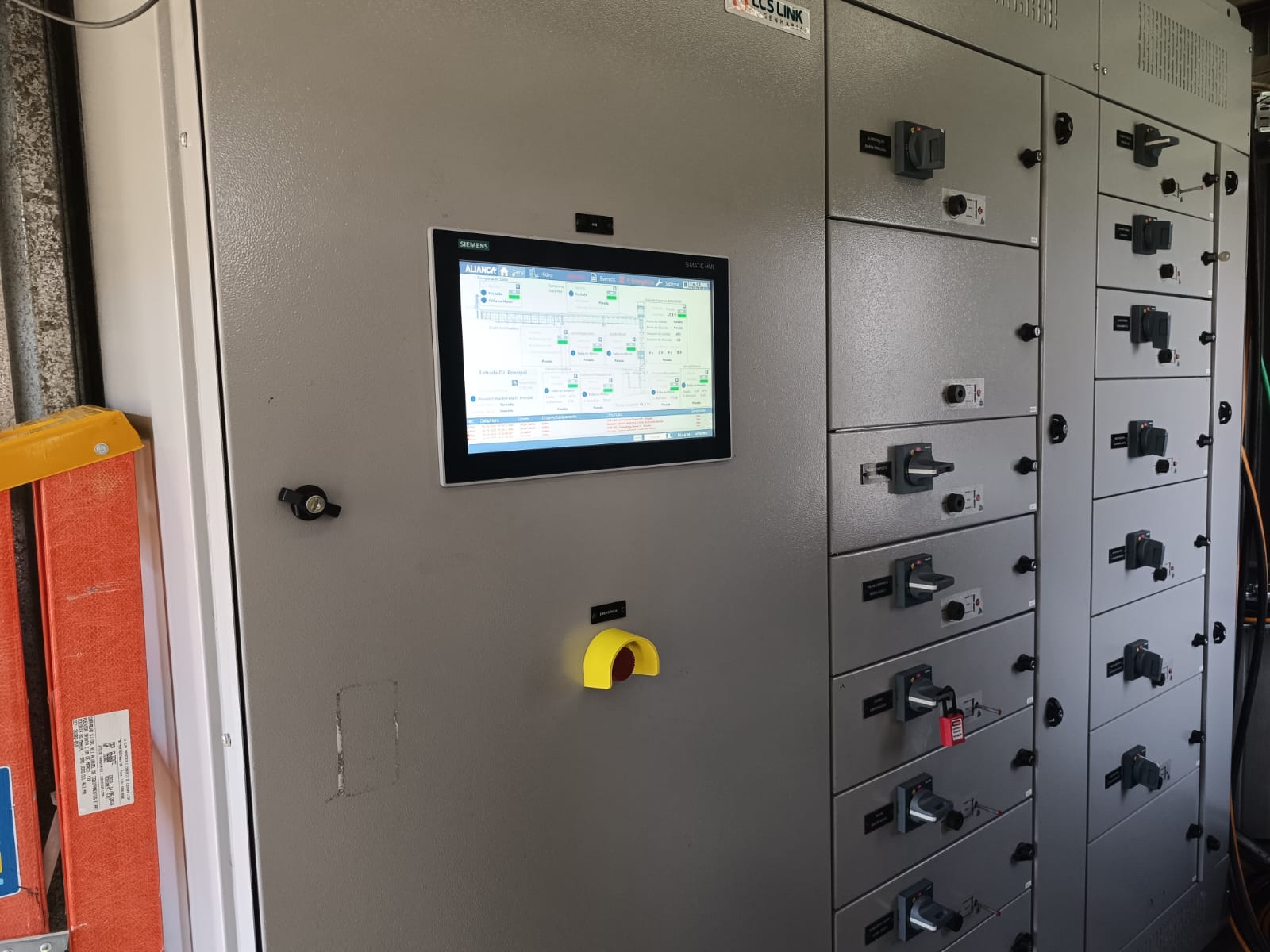

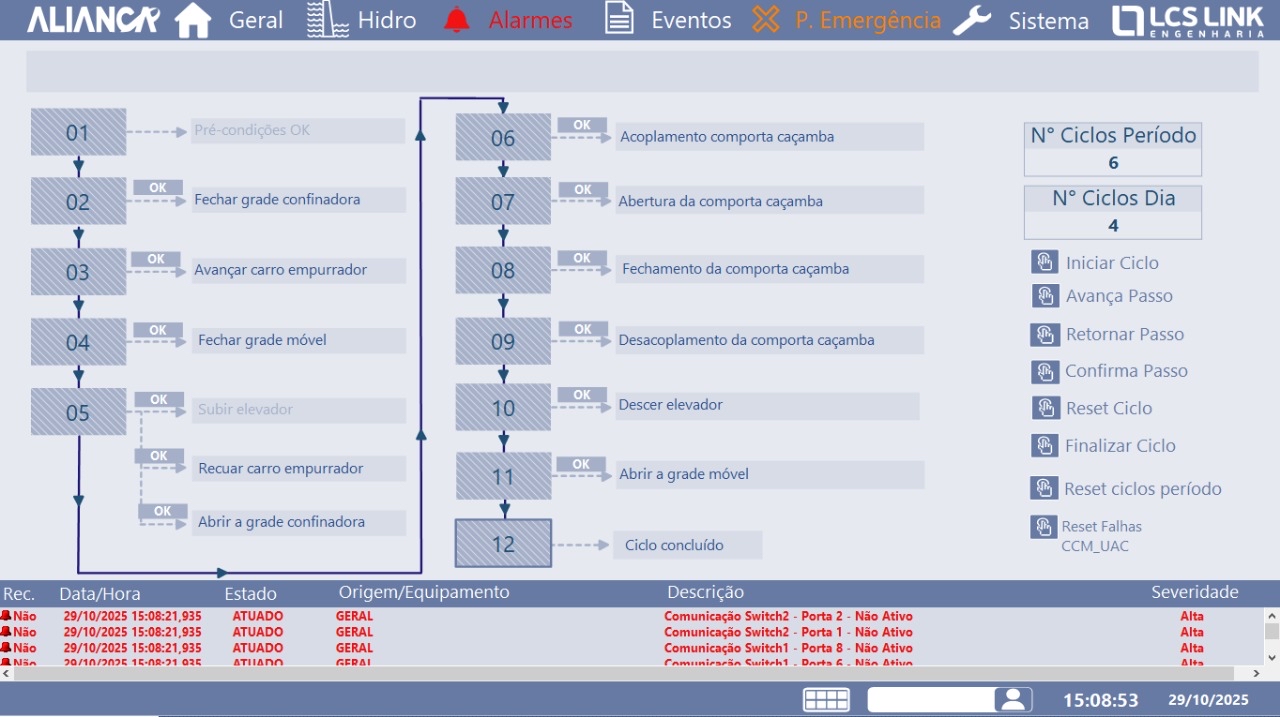

  • Automação: instalação de um conjunto completo de controle com CLPs (Controladores Lógicos Programáveis), que permitem o posicionamento automático do elevador de peixes.
  • Controle: operação via IHM (Interface Homem-Máquina) e também de forma local, garantindo flexibilidade e precisão nas manobras.

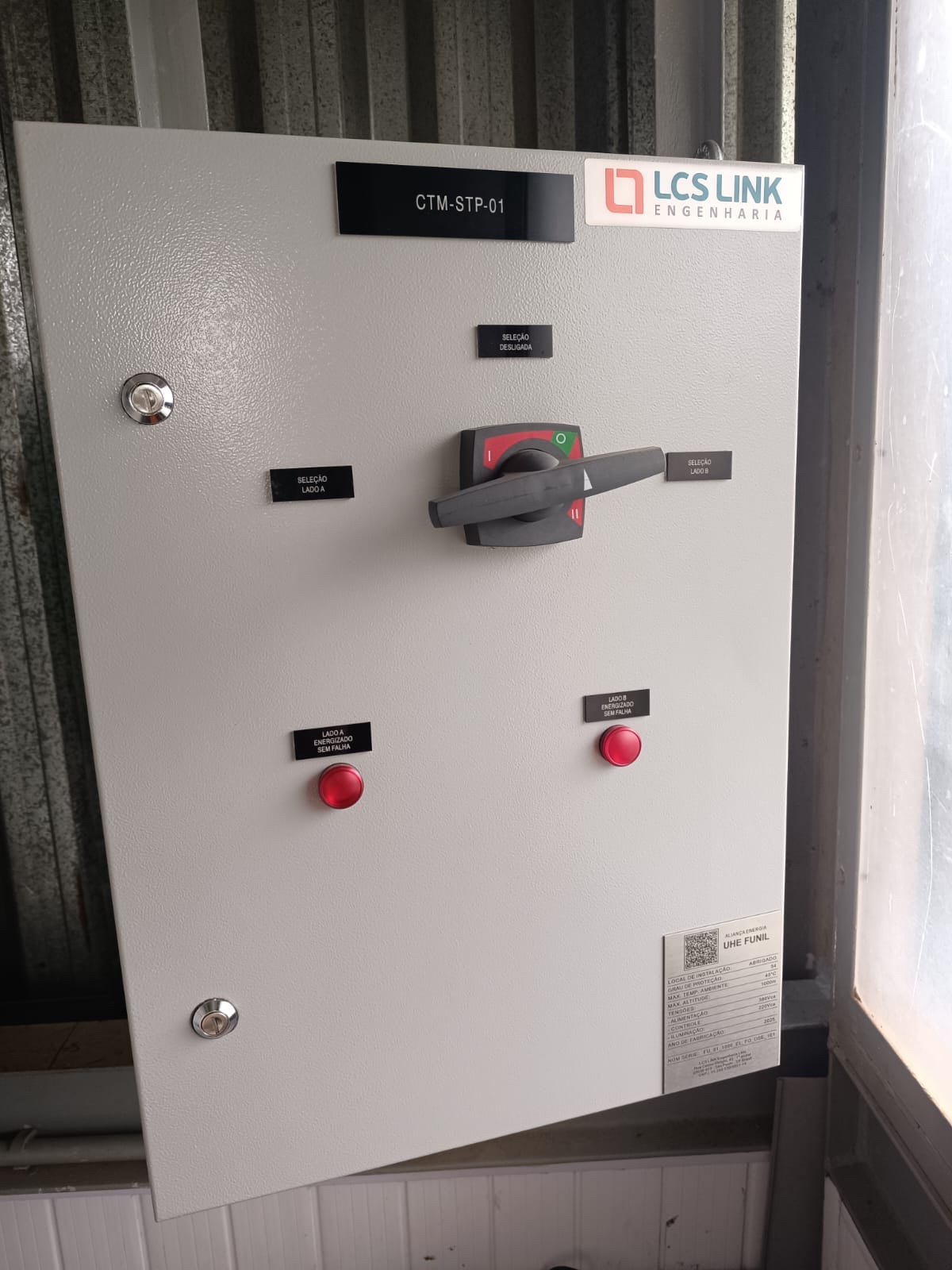

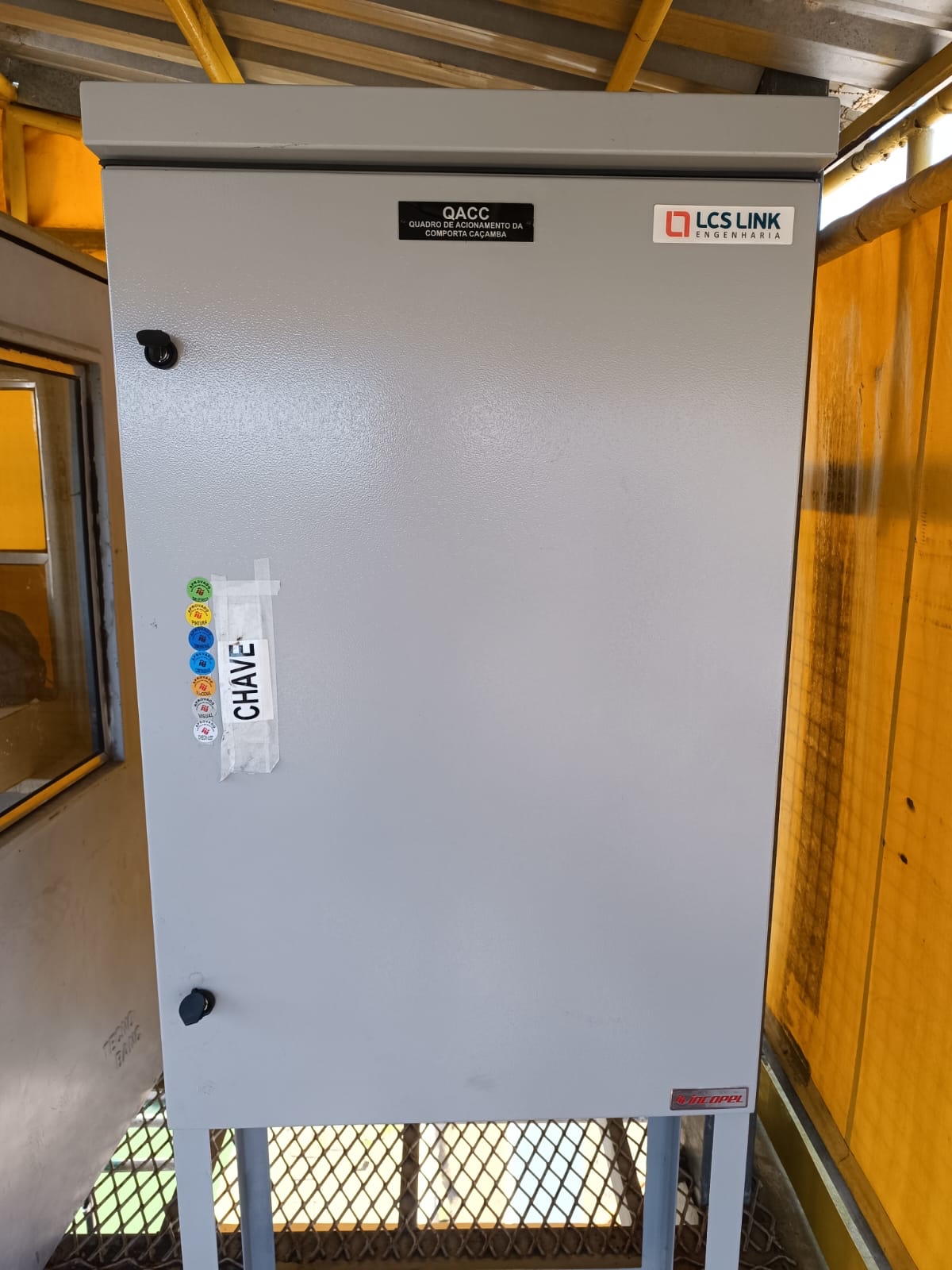

  • Infraestrutura: instalação de seis quadros locais para atender a todos os subsistemas do STP.
  • Redundância: implementação de uma fonte alternativa de alimentação, ampliando a segurança e a disponibilidade operacional.

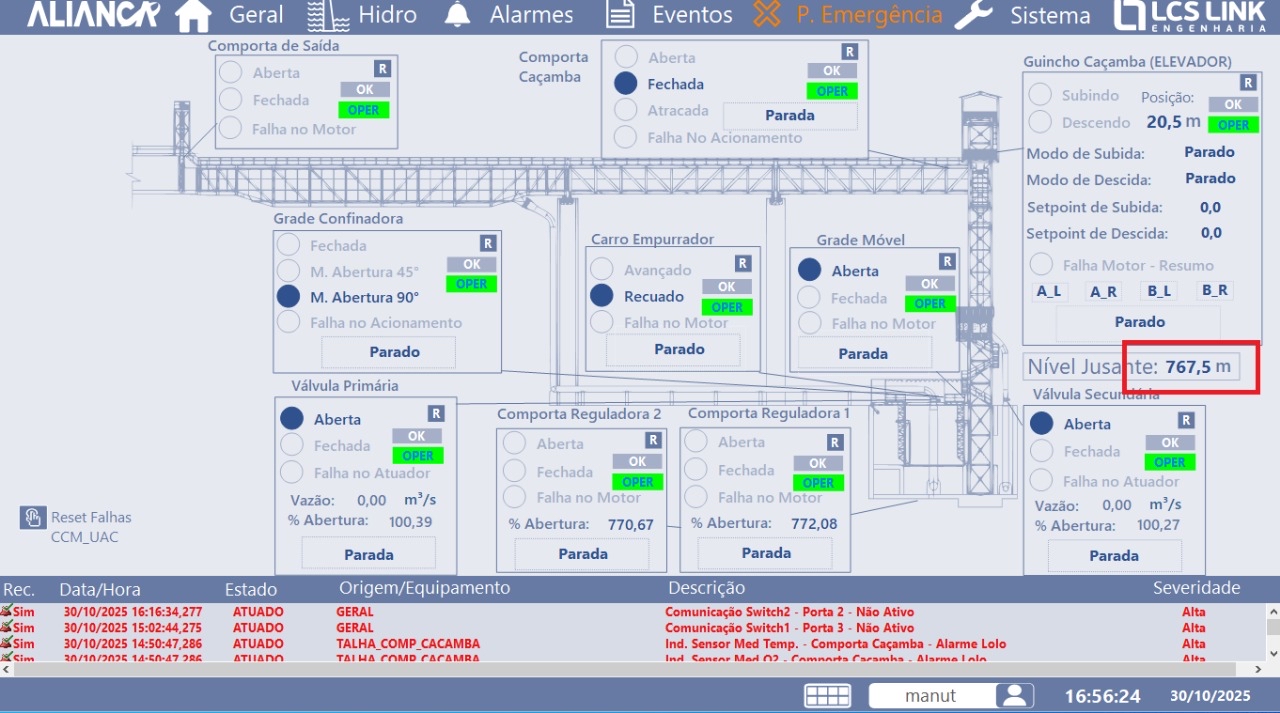

  • Supervisão: aprimoramento do Sistema de Supervisão e Controle (SDSC), que agora permite um monitoramento ainda mais completo e em tempo real.

Melhorias adicionais estão em fase de implantação, com previsão de conclusão até dezembro de 2025. Dentre as principais ações em andamento, destaca-se a inclusão de sensores na caçamba do elevador para monitoramento em tempo real da temperatura, oxigenação e pH da água, contribuindo para maior controle e eficiência do processo.

Com todas essas inovações, o STP da UHE Funil passará a operar com tecnologia de ponta, fortalecendo ainda mais a eficiência dos processos e a gestão ambiental da usina.

Últimas Notícias

No dia 23 de outubro, foi realizado o DDS Geral com o tema Outubro Rosa, …

No dia 11 de outubro, a UHE Aimorés completou 1.825 dias sem acidentes com afastamento, …

No último dia 13 de outubro, a UHE Porto Estrela alcançou um marco de 17 …

Confira a Oportunidade Funcionários, estagiários e terceiros poderão se candidatar para a vaga de Engenheiro(a) …
